東電再建計画 他社提携が柱
データセンター・半導体工場 需要見込む
(出典) 朝日新聞朝刊/2026年01月27日
(過去の関連記事)
(1)
NPG2388_2026.01.24.html
/ 東電の経営再建
政府
新たな計画認定
(2)
NPG2387_2026.01.24.htm
l / 東電社長、柏崎市長と面談
再稼働直後の原子炉停止説明
(3)
NPG2385_2026.01.23.html
/ 東電 綱渡りの再建計画
成長追いつかず 内部に「手遅れ」の懸念
処理負担16兆円 膨らむ恐れも
(4)
NPG2384_2026.01.23.html
/ 臨界4時間後に異変
柏崎刈羽 制御棒トラブル相次ぎ
(5)
NPG2383_2026.01.23.html
/ 柏崎刈羽 原子炉停止へ
再稼働の翌日
作業中に警報
(6)
NPG2382_2026.01.22.html
/ 原発再稼働 地元では
「柏崎の正常化」歓迎 「心配はわかるが・・・」
(7)
NPG2381_2026.01.22.html
/ 柏崎刈羽再稼働 原発の安全対策は?
地震や津波想定 規制委が審査
(8)
NPG2380_2026.01.22.html
/ 原発回帰 リスク抱え
柏崎刈羽再稼働
重ねた安全対策 運用に懸念も
(9)
NPG2379_2026.01.22.html
/ 柏崎刈羽が再稼働
東電、福島の事故後初
(10)
NPG2373_2026.01.20.html
/ 柏崎刈羽 再稼働を延期
(11)
NPG2372_2026.01.18.html
/ 制御棒検査時 警報作動せず
柏崎刈羽 再稼働への影響見極め
(12)
NPG2371_2026.01.17.html
/ 原発再稼働「おごり排し謙虚に」
東電・小早川社長インタビュー
(13)
NPG2349_2025.12.25.html
/ 柏崎刈羽6号機 来月20日再稼働
東電方針
(14)
NPG2345_2025.12.24.html
/ 柏崎刈羽の再稼働
経産相に同意伝達
新潟知事「国の対応確認」
(15)
NPG2344_2025.12.23.html
/ 原発再稼働 享受する首都圏は
15年前の計画停電「覚えていない」
(16)
NPG2343_2025.12.23.html
/
オピニオン&フォーラム
耕論
再稼働 地元同意の意味
(17)
NPG2342_2025.12.23.html
/ 東電 再稼働でも経営綱渡り
福島事故処理に16兆円超 返済重く
自由化で減る稼ぎ 提携による新事業模索
(18)
NPG2341_2025.12.23.html
/ 県民二分の再稼働 議会は追認
柏崎刈羽 「地元同意」が完了 経済メリット・知事選意識
(19)
NPG2340_2025.12.23.html
/ 柏崎刈羽の再稼働 「地元同意」が完了
新潟県議会、知事を信任
(20)
NPG2337_2025.12.19.html
/ 再稼働 来月20日前後に
柏崎刈羽6号機 東電調整
(21)
NPG2325_2025.11.22.html
/
オピニオン&フォーラム
耕論
原発再稼働 東電の適格性
(22)
NPG2320_2025.11.22.html
/
社説 Editorials
東電初の原発再稼働
疑念ぬぐえないままの容認
(23)
NPG2319_2025.11.25.html
/ 問う
豪雪 原発避難できるのか
複合災害の恐れ 住民「対策」に不安」
(24)
NPG2318_2025.11.23.html
/
問う
テロ対策 未完成でも再稼働
6号機は猶予中 東電「動かす条件満たしている」
(25)
NPG2316_2025.11.22.html
/ 東電 原発頼りの経営再建
申請12年 不祥事相次ぎ負債膨張
(26)
NPG2315_2025.11.22.html
/ 「県民の信とは」 変容
問う
柏崎刈羽原発
議決狙う国、県議に働きかけ
(27)
NPG2314_2025.11.22.html
/ 知事容認 再稼働へ
柏崎刈羽 東電原発で福島事故後初
(28)
NPG2313_2025.11.20.html
/ 再稼働 県民は賛否二分
柏崎刈羽
東電「1基で年1000億円収支改善」
(29)
NPG2312_2025.11.20.html
/ 柏崎刈羽再稼働容認へ
新潟知事が近く表明 東電原発 福島の事故後初
(30)
NPG2310_2025.11.12.html
/ 柏崎刈羽30キロ圏 再稼働容認57%
人口比に基づく意識調査
(31)
NPG2309_2025.11.07.html
/ 柏崎刈羽 県民意思とは
30キロ圏内 「拒否感が強い」 立地自治体 「再稼働に理解」
(32)
NPG2308_2025.11.07.html
/ 再稼働賛否 7市長で拮抗
30キロ圏9市町村民調査
柏崎刈羽原発
(33)
NPG2299_2025.10.22.html
/ 再稼働の意思確認「県議会でも」
新潟知事 柏崎刈羽原発巡り
(34)
NPG2296_2025.10.17.html
/
「触れたくなかった」廃炉■1000億円 新潟県支援強調
「最終局面」踏み込む東電
柏崎刈羽原発
(35)
NPG2295_2025.10.17.html
/
東電 1・2号機廃炉検討
柏崎刈羽
再稼働向け新潟県に説明
(36)
NPG2294_2025.10.10.html
/
柏崎刈羽再稼働 東電に課題報告
市組織「運営会議」
(37)
NPG2293_2025.10.10.html
/
柏崎刈羽 一部の廃炉検討
東電
再稼働へ地元要求に呼応
(38)
NPG2292_2025.10.09.html
/
東電 新潟基金に1000億円規模
拠出調整 再稼働向け貢献策
(39)
NPG2291_2025.10.02.html
/ 東電へ不信感 にじむ不安
柏崎刈羽県民調査
安全対策 厳しい視線 知事の同意「最後の関門」
(40)
NPG2290_2025.10.02.html
/ 柏崎刈羽 再稼働に意見二分
容認50% 反対48% 県民調査中間報告
(41)
NPG2281_2025.09.04.html
/ 柏崎刈羽の再稼働 10月末以降に判断
新潟知事、県民調査踏まえ
(42)
NPG2277_2025.08.29.html
/ 柏崎刈羽 核燃料取り外しへ
7号機 テロ対策工事終わらず
(43)
NPG2253_2025.06.27.html
/ 東電、柏崎刈羽「早期に」改めて表明
株主総会
電力需要が必要
致命的なリスク
(44)
NPG2247_2025.06.24.html
/ 柏崎刈羽原発 新会議を設置
東電 信頼獲得へ社外から助言
(45)
NPG2245_2025.06.11.html
/ 地元同意待たず 核燃料装荷
柏崎刈羽6号機 再稼働「本命」に
(46)
NPG2238_2025.05.31.html
/ 柏崎刈羽の再稼働 秋以降に見送りへ
地元同意の判断 ずれ込み
(47)
NPG2232_2025.05.17.html
/ 柏崎刈羽「議論材料」そろう
再稼働判断 新潟知事提示4項目
(48)
NPG2220_2025.03.18.html
/ 東電 再建計画先送り
柏崎刈羽の再稼働 見通せず
(49)
NPG2138_2024.05.01.html
/
柏崎刈羽の再稼働 地元同意見通せず
能登地震で不安高まる
(50)
NPG2102_2023.12.28.html
/
原発頼み 先見えぬ再建
柏崎刈羽運転禁止解除
東電、膨らむ賠償
(51)
NPG2101_2023.12.28.html
/
柏崎刈羽「運転禁止」 規制委が解除
根深い東電不信 監視継続
(52)
NPG2100_2023.12.28.html
/
柏崎刈羽 運転禁止を解除
規制委 テロ対策の不備「改善」
(53)
NPG2097_2023.12.21.html
/
柏崎刈羽 禁止解除へ
規制委27日決定
「お墨付きではない」
(54)
NPG2027_2022.09.23.html
/
柏崎刈羽 テロ対策不備、東海第二 地元同意なし
「再稼働加速」 2原発焦点
東京電力ホールディングスの新たな再建計画が26日、政府から認定された。柏崎刈羽原発(新潟県)が再稼働しても経営は苦しく、福島第一原発の事故処理費用が膨らむリスクも強まっている。東電は、他社との提携を通じた事業成長に望みをかけるが、実現するかは不透明だ。
実現性は不透明
「柏崎刈羽原発が再稼働しても、抜本的な改革なくして
は、福島への責任や安定供給を全うするのは極めて難し
い」

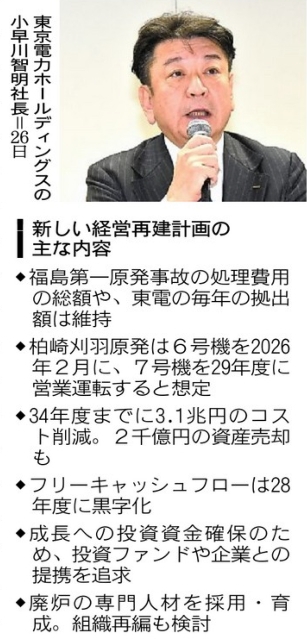

東電の小早川智明社長はこの日開いた記者会見で、
こう語った。
この計画は、東電が福島事故の賠償や廃炉にかかる
費用を支払うための「道筋」を示すものだ。
それらの費用は総額23.4兆円にのぼり、うち東電は約
17兆円を負担する。 東電と、東電株式の過半を持つ国
の原子力損害賠償・廃炉等支援機構が、今月9日に政府
に新計画を申請していた。
新計画では事故費用の総額や、東電が毎年5千億円を
支払うという枠組みは維持した。 だが、小早川氏は今後
予想される事態への危機感を強調し、新計画でも「東電
改革は、大きな岐路に直面している」とした。
背景には、これから福島第一原発で溶け落ちた核燃料(燃料デブリ)の取り出しが本格化す
ることがある。 これまで8兆円と試算されてきた廃炉費用が膨らみ、東電の毎年の拠出額を
増やす必要に迫られる可能性がある。
一方で、東電は新電力との競争激化で本業の稼ぎが減り、物価高などで設備投資もかさむ
など経営が苦しい。 手元の現金収支は7年連続の赤字だ。 「頼みの綱」の柏崎刈羽原発は
6号機が21日に再稼働し、7号機も2029年度に再稼働する見込みとした。 だが費用の
増加に備えた中長期の成長は見通せていない。
そこで、計画の柱に据えたのが他社との提携だ。 国内外のファンドや企業から出資を受け
入れ、成長に向けた投資資金を確保する。 電力事業を束ねる中間持ち株会社を他社と共同
で設立するなど、会社の形を大きく変えることも想定。 近く提携先の募集を始める。
データセンター(DC)や半導体工場の新増設で将来的な電力需要が増加すると見込まれて
いることが追い風になるとみる。 送配電網や再生可能エネルギー、DC関連への投資を加速
させる。 25〜34年度に見込む投資額は計約7兆円。 短期間での成長を実現するため、
建設した設備をすぐに売却し、得た資金を再び投資にまわす「資産回転型」の投資も模索す
る。
ただ、他社との提携は過去にも試みて失敗してきた経緯がある。 小早川氏は「非常に旺盛
な電力需要の増加があり、成長のチャンスだ。 パートナーにとってもメリットになる」と強調し
たが、具体的な提携先が見つかるかはわからない。
4兆円とされる除染費用も先行きは不透明だ。 国が持つ東電株の売却益を充てる計画
で、株価を上げるために純利益を4500億円規模に高める必要があるが、34年度でも約
3千億円にとどまる見通し。 新計画では「実現に向けた道筋が見えていない」とし、その他の
返済手段も検討すると踏み込んだ。 事故処理費用を支払えなければ、国民負担に跳ね返る
恐れもある。
(森下友貴、新田哲史)
