徒然草津生活 Since 2010 (2号館)
本文へジャンプ

デブリ取り出し また中断
福島第一 東電、再開見通し不明


(出典) 朝日新聞朝刊/2024年09月18日

(過去の関連記事)
 (1)NPG2173_2024.09.11.html / デブリ取り出し開始
                            「最終段階」先行き不透明 福島第一

 (2)NPG2165_2024.08.23.html / 「廃炉の本丸」見えぬ先行き

デブリ取り出し すでに計画3年遅れ 福島第一原発
 (3)NPG2164_2024.08.23.html / デブリ取り出し ミスで延期

福島第一原発 再開は原因究明後
 (4)NPG2137_2024.04.29.html / 作業員四千人、今も被曝管理
                            福島第一原発、事故から13年

 (5)NPG2111_2024.01.26.html / デブリ取り出し 年度内着手断念
                            福島第一 2号機

 (6)NPG2031_2012.05.06.html / 手探りの事故収束、福島第1廃炉への道険し

 東京電力福島第一原発2号機で17日、溶け落ちた核燃料(燃料デブリ)の試験的な取り
出しに使う装置のカメラ映像が確認できなくなった。 原因は調査中で、この日にも実施する
はずだった燃料デブリを持ち上げる作業はできず、再開の見通しも立っていない。

カメラ映らず

 福島第一原発1〜3号機には推計880トンの燃料デブリがあるとされる。 事故から13年半
が経ついまも手つかずで、組成や硬さなどはわかっていない。 東電は燃料デブリの本格的
取り出しに向けて、まずは3グラム以下を試験的に取り出し、分析する計画だ。

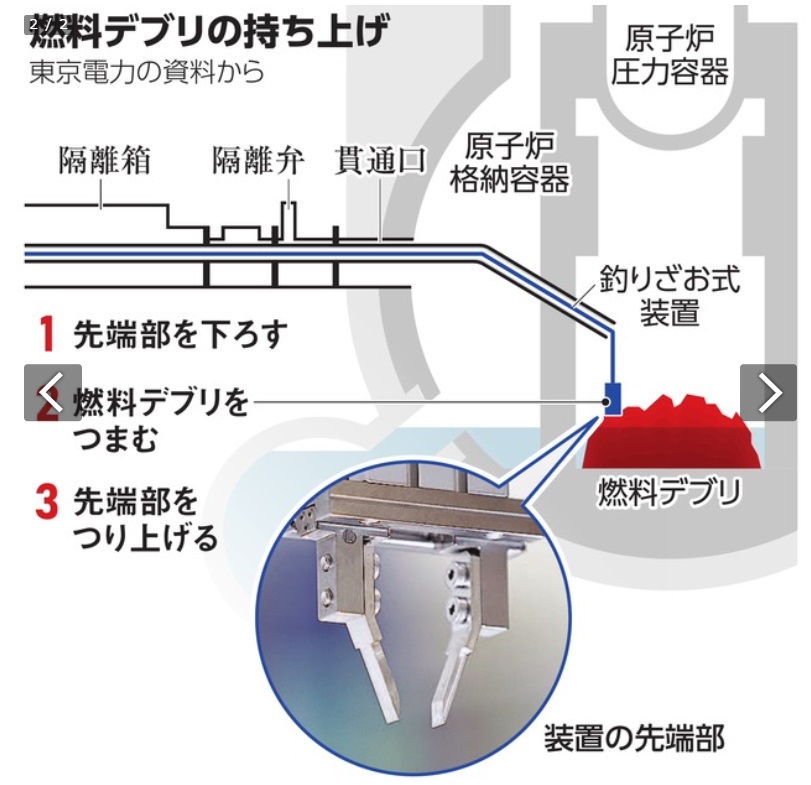

 今回取り出しに使う「釣りざお式装置」は、最大約22メートルまで伸びる。先端にカメラや
照明、燃料デブリをつまむ金属製の器具がある。 ゲームセンターのクレーンゲームのように、
格納容器の底部に先端部をつり下して燃料デブリを採取する仕組みだ。


 東電は8月22日に取り出し作業に着手する予定だったが、装置の接続順のミスが発覚して
中断。 再発防止策をとって今月10日に作業を再開した。

 13日にかけて原子炉格納容器内部に装置を押し込み、その後は装置の動作確認などを
実施。 14日には格納容器底部に装置の先端部をつり下ろし、燃料デブリに触ったという。
17日にも3グラム以下の燃料デブリをつまんで持ち上げる予定だった。

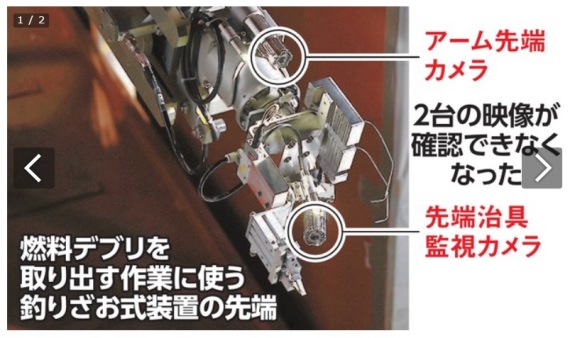

 ところが、17日朝、現場から約400メートル離れた「遠隔操作室」のモニターに装置の先端
部についているカメラ2台の映像が映らなくなった。 装置の電源を入れ直したり、ケーブル
を接続し直したりしたが、復旧しなかった。 15日時点では映っていたという。

 東電の担当者は17日の記者会見で、原因がカメラにあるのか、通信の問題なのか、
「現時点では把握できていない」と説明。 原因調査に必要な期間についても「何とも言え
ない状況」と述べた。

 政府と東電は当初、2号機での試験的な燃料デブリ取り出しを2021年までに始める予定
だったが、国費も投じたロボットアームの開発の遅れなどで3回延期している。
(福地慶太郎、玉木祥子)
