浜岡原発の原子炉 解体開始
「大廃炉時代」 国内で本格化

(出典) 朝日新聞朝刊/2025年03月18日

 廃炉を進めている中部電力浜岡原発2号機(静岡県御前崎市)で原子炉の解体作業が
始まった。 17日、運転時に核燃料が入っていた原子炉圧力容器の上ぶたをクレーンで持ち
上げて取り外した。 国内の商業炉では初めてで、「大廃炉時代」が本格的に始まる。

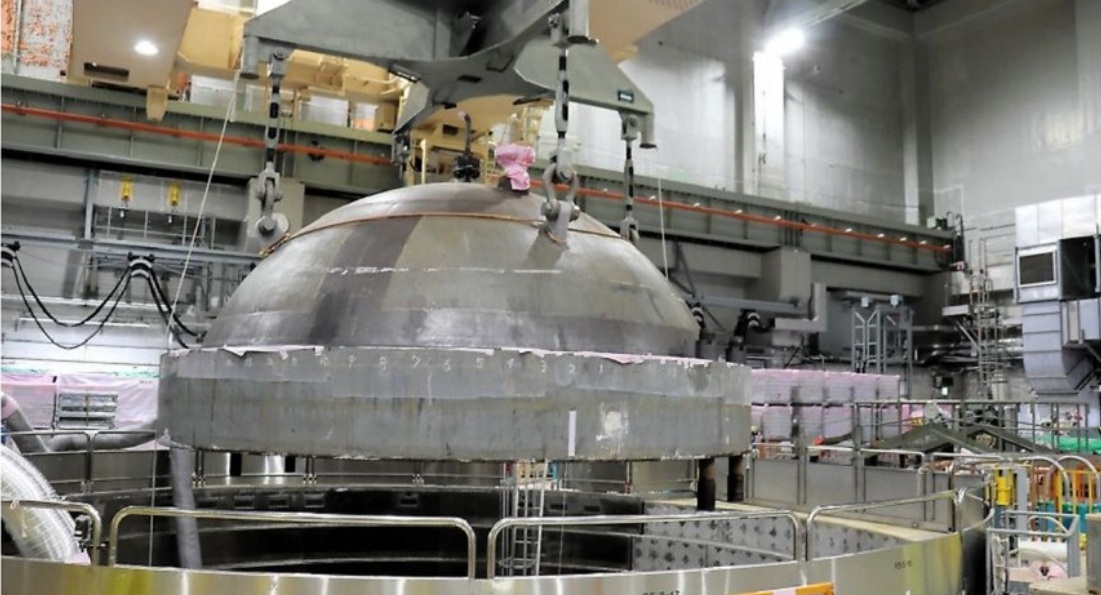

中部電浜岡原発2号機で17日、原子炉の解体作業が始まり、原子炉圧力容器の上ぶたをクレーンで
持ち上げて取り外した=中部電力提供

廃棄物処分先は未定

 浜岡原発1、2号機はいずれも核燃料で沸騰させた水の蒸気で直接タービンを回す、沸騰
水型炉だ。 1号機は1976年に運転を開始し、出力は54万キロワット。 2号機は78年に
運転開始し、同84万キロワット。 2006年に原発の耐震指針が改定された後、対応する
ために必要な耐震補強などにかかる費用が大きいとして、08年に中部電が廃炉を決定。
09年から作業が始まっている。

 これまでに建屋内の使用済み核燃料を同じ敷地内にある4、5号機の燃料プールへ搬出
し、未使用燃料は敷地外に運び出した。 設備の除染を行い、15年度からはタービンや発電
機、原子炉の建屋の一部についても解体を進めてきた。

 これから始まる原子炉の解体は、廃炉作業の本丸とされる。 原子炉圧力容器や内部の
炉内構造物は人が近づけないほど放射線量が高い。 作業は専用のロボットを使った遠隔
操作などで行うため、高度な技術が求められる。

 中部電は、2号機の原子炉から先行して解体し、12年ほどかけて2基の原子炉を解体する。
最終的な建屋の撤去を終えて、廃炉を完了する時期は42年度を見込む。 中部電は1号機
の廃炉にかかる費用を約379億円、2号機については約462億円と見込んでいる。
ただ、廃炉作業で生まれる大量の金属やコンクリートなどの廃棄物の処分先は決まっていな
い。


 国内では、日本原子力研究開発機構が小型の実験炉を廃炉にした経験があるが、商業炉

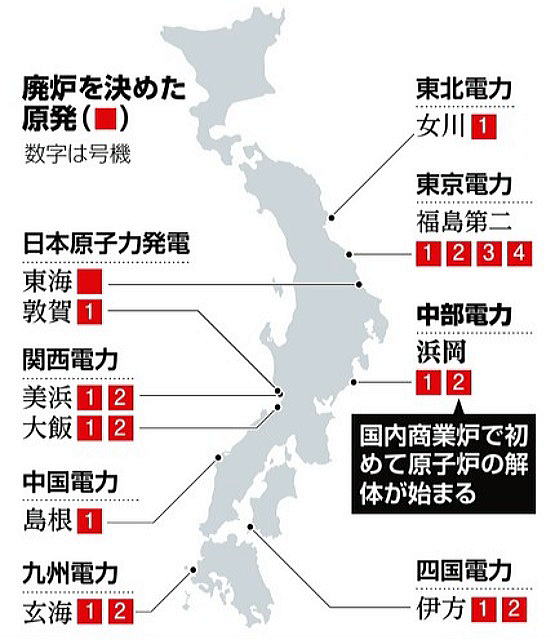

で廃炉を完了した例はまだない。 現時点で、18基(東京電力福島第一原発を除く)が廃炉
を決めており、ほかにも運転期間が長い原発が多い。 これから「大廃炉時代」を迎えるが、
廃棄物の処分先が決まらず、廃炉計画の延期が続いている。

続く NPG2219_2025.03.18.html / 廃炉廃棄物 議論進まぬまま

浜岡2基で2万トン 地中に埋めて数百年開始も
